軽天工事の段取り|壁・設備・天井の順番と、吊りボルトで揉めない決め方

内装下地工事:軽天工事の段取り壁・設備・天井の順番

18 内装下地工事|段取り

  1. 段取り:この記事
  2. 施工中:ケイカル板の目地と見切り
  3. トラブル対処:—
  4. 資料:内装ボードの選び方
ルー

壁のスタッド、ほぼ立ち終わりましたね。明日から天井の下地も組めますか?

テツさん

天井の上に、設備の吊り物がまだ残ってるだろ。入れるもんを先に入れてからにしろ。

ルー

後から入れても、吊りボルトをちょっとずらせばいいですよね?

テツさん

壁際に寸切が垂れてみろ。高所作業車が寄れなくなるぞ。

ルー

……メモしました。

Kony

軽天は、施工する順番が大事なんだ。壁、設備、天井の順に、何を誰と決めておくかを並べていこう。

この記事で分かること

  • 軽天(LGS)の壁下地と天井下地を、設備と干渉させずに組む順番
  • 下地に着手する前に、軽天屋さん・ボード屋さん・設備屋さん・監理者と決めておくこと
  • 計画書に書く寸法の目安(公共建築工事標準仕様書 令和7年版の数値)

PR|施工管理の転職(建設業界専門のエージェント)

施工管理は続けたい。でも、今の働き方のままでいいのか迷っている人へ

辞めるかどうかは別にして、どんな会社・求人があるかを、建設業界専門のエージェントに無料で相談できます。

ビルドジョブ|建設業界特化の転職エージェントの無料キャリア面談

公式サイトに移ります。相談は無料です。

軽天工事は「壁、設備、天井」の順に並べると迷わない

軽天工事は、軽量鉄骨(LGS)で壁と天井の骨組みを作る工事です。ボード屋さんが貼る前の下地なので、ここで決めた順番が、そのあとの設備工事とボード工事の順番をそのまま決めてしまいます。

数年前に担当した新築の現場で、僕は軽天まわりの流れを手書きのメモに残していました。外周の壁から始めると、軽天屋さんがランナーとスタッドを組み、外周にグラスウールを入れ、ボード屋さんが壁ボードを貼ります。そのあとで電気・設備が天井内の配管や配線を通し、軽天屋さんが天井の下地を組み、最後にボード屋さんが天井ボードを貼る。この順番です。

建物に界壁(住戸や区画を分ける壁や耐火壁)がある場合は、そこから先に下地を組んで、ボード屋さんが貼り出せるようにします。もう一つ、壁を貼ってから天井を貼る、というのも僕の決まり事にしていました。

FIELD NOTE軽天まわりの順番

外周の壁(ランナー・スタッド) → グラスウール → 壁ボード

→ 天井内の設備 → 天井下地 → 天井ボード

界壁があれば先に組んで貼り出す。壁を貼ってから天井。

軽天まわりの順番(外周壁の例)

壁の下地 → グラスウール → 壁ボード → 天井内の設備 → 天井の下地 → 天井ボード

▽ 天井下地の前に、天井内の先行を終える ①壁の下地(ランナー・スタッド)②外周のグラスウール③壁ボード④電気・設備の天井内配管⑤天井の下地⑥天井ボード
図1僕の現場での流れを整理した軽天まわりの作業順(模式図。棒の長さは順番を示すだけで、日数の例ではありません。実際の順番は現場の条件で入れ替わります)

図の青い棒が設備の先行です。天井の下地は吊りボルトの間隔が決まっていて、ダクトなどで間隔が900mmを超える所は補強が要ります。設備の位置を知らないまま下地を組むと、補強を足すか、組み直すかのどちらかになります。

壁の下地は墨を信じて起こす。墨違いはボードを貼ったあとに見つかる

軽天工事でまず押さえるのは墨出しです。軽天屋さんは床に出した墨を信じて、ランナーを留め、スタッドを起こしていきます。墨が合っていなければ、下地はそのまま違う位置に立ちます。僕はこれを、先輩の動きを見て覚えました。

Konyの失敗

一度、墨を間違えていたことに気づかないまま下地を起こし、そのままボードまで貼ってしまったことがあります。間違いに気づいたのは、時間がたってからでした。

ボードを貼っているところボード貼り
天井にボードを貼っているところ天井

写真下地が終わると、ボード貼りに進みます。右は天井のボード貼り(S造の店舗の現場)

下地に着手する前に、順番ごとの「決めること」を表にする

順番が決まったら、次は「どの節目で、誰と、何を決めるか」を書き出します。日数は現場ごとに違うので、ここでは作業の節目で並べました。

節目決めること・やること話す相手
天井内の設備工事に着手する前まず下地を建てる順番を決めます。基本は界壁から。設備の天井吊りの機器は寸切りを垂らすので、界壁の施工ができるように、界壁の内外1m程度は何もない状態が望ましいです。軽天屋さん、設備屋さん
壁下地の前設備屋さんと調整しながら、どの壁から施工するのかを確認する。出入口まわりの補強、便器や洗面台の下地補強の位置を図面で拾う軽天屋さん、設備屋さん
壁ボードの前外周のグラスウールを入れる。壁の裏に化粧ボードを貼る所は、キッチンなどの据付前に先に貼る範囲を決めるボード屋さん、設備屋さん
天井下地の前天井内の吊り配管・ダクト・配線の先行を終える。壁際に寸切(吊りボルトの余長)が垂れる所は、高所作業車が寄れるか見る。点検口の位置を決める設備屋さん、電気屋さん、軽天屋さん
天井ボードの前壁ボードが貼り終わっているか確かめる。一般的な段取りとして、天井内の配管・配線を監理者に見てもらってから閉じるボード屋さん、監理者

表の「壁ボードの前」は、見落としやすい行です。僕は、壁の背面が化粧ケイカル板になる所は、キッチンを据える前に見切りを止めて先に貼るようにしていました。納まりは現場ごとに違うので、設備屋さん・監理者と確かめてから決めます。据え付けたあとでは貼れないので、設備屋さんの据付日から逆算して決めます。

軽天・ボードが入ってくる前に、床と墨を終わらせる

軽天屋さん・ボード屋さんが入ってくる日が決まったら、僕はそこから逆算して土間コンクリートを先に打ちます。打ったあとは何日か養生を置き、それから墨出しをします。ここまでを、乗り込みの前に終わらせておきます。

設備屋さんとの進め方の打合せも、軽天工事が入ってくるまでに済ませます。壁、設備、天井の順番は、軽天屋さんが来る前に決まっている状態にしておきます。

計画書に書く寸法は、特記がなければ標仕の数値に合わせる

軽天の寸法や間隔は特記仕様書が優先で、特記がなければ公共建築工事標準仕様書(標仕)の数値になります。ここでは令和7年版の14章4節(天井)・5節(壁)で確かめた値を並べます。数量の拾い方はLGS・PB数量拾い完全ガイドとLGS天井の数量拾いと施工管理術に書いたので、ここでは段取りに必要な寸法だけにします。

部位項目標仕の標準(特記がない場合)
壁スタッドの種類(高さ区分)50形:2.7m以下(ボード片面張りのみ)/65形:4.0m以下/90形:4.0m超4.5m以下/100形:4.5m超5.0m以下。5.0m超は特記
ランナの固定端部を押さえ、900mm程度の間隔で打込みピン等
振れ止め床面ランナ下端から約1.2mごと。上部ランナ上端から400mm以内にあれば省略できる
スペーサ各スタッドの端部を押さえ、600mm程度の間隔
スタッドの間隔下地張りあり:450mm程度/ボード直張り:300mm程度
天井吊りボルト・野縁受け・インサート900mm程度の間隔。周辺部は端から150mm以内
野縁の間隔下地張りあり:360mm程度(ダブル野縁1,800mm程度)/ボード直張り:300mm程度(同900mm程度)
吊りボルトが900mmを超えるときダクト等で間隔が900mmを超える場合は補強を行う。補強方法は特記
天井のふところ1.5m以上は施工用補強部材で吊りボルトを補強(水平補強は縦横1.8m程度、斜め補強は3.6m程度)。3mを超える場合は特記

スタッドの高さに高低がある壁は、高い方の区分を使います。同じ階でも、梁下の高さで区分が変わる壁が出てくるので、下地高さの測定結果と並べて確かめます。

RC造の天井なら、吊りボルトを受けるインサートは型枠を組むときに配置するのが標仕の定めです(14.4.4)。つまり、天井の吊り位置は躯体の型枠の段階で決める話になります。鉄骨造なら、溶接などの適切な工法で取り付けます。ダクトなどで躯体に直接つりボルトを付けられない所は、アングル等の鋼材を別に設けて取り付けます。

この節(14章4節)は、特定天井、天井面構成部材等の単位面積当たりの質量が20kg/m2を超える天井、傾斜・段差・曲面の天井、システム天井を適用から除いています。耐震性や耐風圧性を考えた補強も特記によります。

天井内の設備・電気の先行は終わったか? はい いいえ 天井下地は止めて 先行を頼む 吊りボルトが900mm超の所の補強は決まったか? はい いいえ 監理者に確認 (補強は特記) 天井の下地を組む
図2天井下地を組む前の判断フロー。数値は標仕 令和7年版 14.4.3・14.4.4による

サッシまわりの開口補強は、スタッドより強い補強材で組む

壁の下地は、65形(65×45)のスタッドが基本です。サッシなどの開口のまわりは、普通のスタッドではなく、スタッドより強いライトゲージ(軽量形鋼)の補強材を使います。

標仕の表14.5.1では、特記がなければ、65形の壁の出入口とこれに準ずる開口部の補強材は[-60×30×10×2.3、補強材の取付け用金物はL-30×30×3です。ダクト類の開口部の補強材は、使っているスタッドかランナと同じものになります(表14.5.1 注1)。

協力会社と監理者に、先に話しておくこと

軽天屋さんには、下地の高さを測りに来る日と、壁と天井の組む順番を先に伝えます。測る前に順番が決まっていれば、スタッドの種類も一緒に決められます。

ボード屋さんとは、界壁を先に組んで貼り出す順番と、壁を貼ってから天井を貼る順番を確かめます。壁ボードが貼れる状態になる日が、そのまま軽天屋さんの締切になります。

ボードの搬入や枠数を考えるときは、ボード1枚の重さが目安になります。
>>石膠ボードの重さ|12.5mmは1枚14.1kg、合計の計算機つき

設備屋さん・電気屋さんには、天井内の先行をいつまでに終えるかを頼みます。あわせて、吊りボルトの寸切を壁際のどこまで垂らすかを聞いておきます。高所作業車が寄れなくなると、そのあとの作業が危なくなるからです。

監理者には、スタッドの種類、ダクト開口まわりの補強、天井の補強が特記にあるかを確かめます。標仕では、ダクト類の開口部の補強で取付け強度が必要な場合は、監督職員との協議と書かれています(14.5.4(6))。迷う前に、図面を持って聞きに行くのが早道です。

高所作業車が上がる所の吊りボルトは、待ってもらう

高所作業車で内装の作業をする現場では、僕は設備屋さん・電気屋さんに、天井吊りの寸切りボルトを一部だけ待ってもらっています。待ってもらうのは、壁際の分と、高所作業車が上がる所の分です。

壁際に寸切りを垂らされると、高所作業車が寄れなくて危ないんだ。テツさん(職長)

天井内の先行は早いほうがよい、というのは変わりません。そのうえで、待ってもらう範囲だけは、先に伝えておきます。

高所作業車に乗った職人が、壁のケイカル板を張っている様子。天井には下地の吊りボルトが見える

ケイカル板張り(S造の店舗)

吊りボルトとダクトがぶつかったら、先に吊りボルトをずらす

天井下地の吊りボルトとダクトがぶつかったら、僕はまず吊りボルトをずらします。吊りボルトは、ずらそうと思えばずらせるからです。どうしても納まらないときは、設備の機器を動かしてもらうこともあります。ただ、設備は割付けでちょうどいい位置に決めてあるので、動かしてもらうのはなかなか難しいです。

ずらした結果、吊りボルトの間隔が900mmを超える所は、標仕では補強が要ります(14.4.4。補強の方法は特記)。

1002003004005006007008009001,000900これを超えたら補強(方法は特記)
目盛り吊りボルトの間隔。900mmを超える所は補強が要ります(標仕 令和7年版 14.4.4。補強の方法は特記)。

本当は、ぶつかる前に見つけておきたい話です。天井のインサートを仕込むときは、設備の配管や機器と吊りボルトがかぶる所を先に確かめ、どう入れるかを検討してからインサートを打ち、吊りボルトを吊っていきます。それでも、現場で吊りボルトを吊るときに設備とずれて当たることはあります。そういうことが起きないようにしていきたいところです。

Q天井下地の吊りボルトとダクトがぶつかった。まずどうする?

  • A設備屋さんにダクトを動かしてもらう
  • B吊りボルトをずらす
  • Cダクトに当てたまま吊る
答えを見る

B 吊りボルトは、ずらそうと思えばずらせます。設備は割付けでちょうどいい位置に決めてあるので、動かしてもらうのは難しいです。ずらして間隔が900mmを超える所は補強が要ります。

順番で困らないための3つのこと

1つ目は、軽天屋さんが作業の前に必ず下地の高さを測りに来ることです。図面で分かることではありますが、下地が届かないとなれば大ごとです。そのため、必ず一緒に現地で確認するようにしています。

2つ目は、設備や電気の天井内の先行は早いほうがよいが、壁際に寸切を垂らすと高所作業車で寄れなくなって危ない、という注意です。天井内が高いほど苦労します。

3つ目は、順番を言葉で渡すだけにしないことです。外周の壁、グラスウール、壁ボード、天井内の設備、天井下地、天井ボード、というように、図1の形で一枚に書いて各社に配るのをおすすめします。

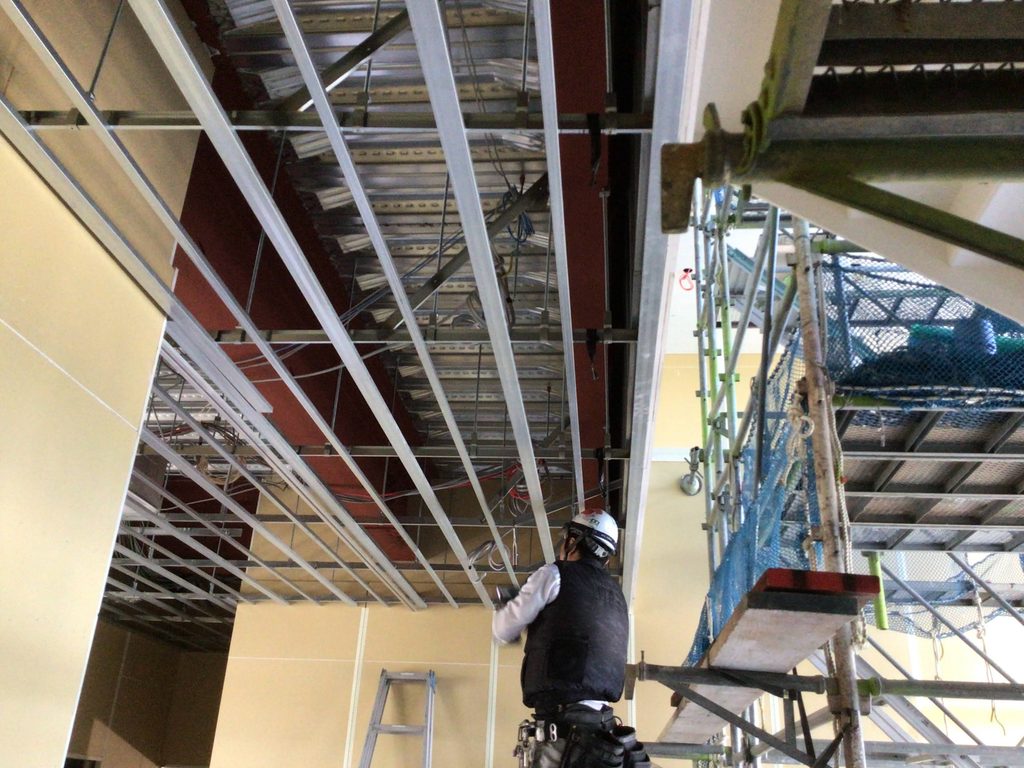

軽天の天井下地を組んでいる現場を、下から見上げた写真
軽天の天井下地を組んでいる様子

図面を見て、壁と天井がどう立ち上がるかを想像しておく

新人に一つ伝えるなら、図面を見て、現場を見て、壁と天井の下地がどう立っていくかを想像することです。そうすると、納まりの悪い所、設備と干渉しそうな所、この納まりでは天井が組めない所に先に気づけます。これをやるようになってから、僕は気づくのが早くなり、手戻りが減って、現場がスムーズに進むようになりました。

ボード・クロス・床は、部屋ごとに追いかけて職人さんを固めない

軽天のあとに続くボード・クロス・床の仕上げは、前の工程が遅れると、ここに工程が集まって苦しくなります。広い現場なら人数を入れて進めることもできますが、僕が段取りの肝にしているのは、職人さんを一か所に固めないことです。

部屋ごとに終わらせていけば、ボード屋さんが終わった部屋から、クロス屋さんが先に入れます。床も、仕上がった部屋から追いかけて貼っていきます。追いかける形で散らしておくと、現場は無駄なく進みます。所長によっては、業者ごとに「ここからここまで」と範囲を区切って終わらせるやり方の人もいました。

準備物チェックリスト(印刷して使う)

下地に着手する前の打合せで、一度通します。現場によって要らないものは消して使います。

  • ☐ 特記仕様書:スタッドの種類、開口部の補強、天井の補強・耐震の記載を確認した
  • ☐ 軽天屋さんが下地高さを測りに来る日に立ち会う予定を入れた
  • ☐ 壁・設備・天井の順番を図1の形で一枚にして、各社に配った
  • ☐ 界壁がある場合、先に組む範囲とボード屋さんの貼り出し日を決めた
  • ☐ 天井内の設備・電気の先行の期限を、設備屋さん・電気屋さんと決めた
  • ☐ 壁際の寸切の長さと、高所作業車が寄れる範囲を確かめた
  • ☐ ダクト等で吊りボルトが900mmを超える所と、補強の方法を確認した
  • ☐ 点検口の位置と、取付け用の補強材を決めた
  • ☐ 化粧ボードの裏に設備を据える所の、先貼りの範囲を決めた
  • ☐ RC造の場合、インサートの位置を型枠の段階で決めた

コンクリートの打設もそうですが、打設の段取りは前日までに大半が決まります。軽天も同じで、下地の組み始めの日に、順番の8割は決まっています。壁、設備、天井の順番を、先に一枚の紙にしておきましょう。

参考にした基準・資料

  1. 国土交通省「公共建築工事標準仕様書(建築工事編)」令和7年版14章4節 軽量鉄骨天井下地:14.4.1(適用範囲)、14.4.2 表14.4.1、14.4.3(吊りボルト等の間隔、表14.4.2 野縁の間隔)、14.4.4(インサート、開口部の補強、ふところの補強)
  2. 国土交通省「公共建築工事標準仕様書(建築工事編)」令和7年版14章5節 軽量鉄骨壁下地:14.5.3 表14.5.1(スタッド・ランナ等)、14.5.4(ランナの固定、振れ止め、スペーサ、開口部の補強)

この記事は、僕が現場で聞いたこと・やってきたことを書きためたメモをもとにしています。一つの現場での例なので、思い違いもあるかもしれません。基準の数値は資料で確かめて書いていますが、実際の工事では設計図・特記仕様書・メーカーの資料を優先し、監理者に確認してください。

基準の数値は版によって変わることがあります。実際の工事では、特記仕様書と最新版の基準を確認してください。
